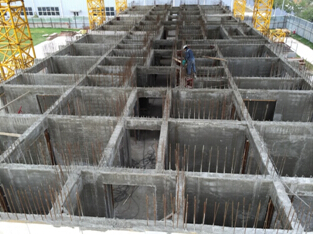

2014年10月29日,我公司作為設備總承包商參與的“北京市公租房標準化設計與現場工業化高層建筑建造體系示范”項目,經過與各方協同作戰,二層剪力墻澆筑及模板模架整體提升獲得成功。
二層試驗建造的工法內容包括:1.適應剪力墻厚度變化的角模更換工法;2.外保溫板安裝定位工法;3.剪力墻鋼筋籠、梁工業化制造;4.門窗洞口免安裝模板;5.外模架防側移裝置;6.混凝土澆筑系統改進;7.模板自鎖裝置試驗;8.輕質混凝土澆筑工法。
二層剪力墻澆筑試驗達到了預期目標。洞口處混凝土跑漿和外模架側向變形現象明顯減少;門窗洞口工法可行;定位棍對于模板水平定位、外保溫板定位、混凝土保護層定位和模板底部密封起到了預期效果;剪力墻混凝土全高一次澆筑可行;開模時間需要控制在48小時內等。試驗示范項目二層混凝土澆筑試驗成功為面向市場的空中造 樓機定型提供了有效的試驗數據支持。
通過二層試驗,項目組認為需要進一步完善建造工法、提高工序效率。如,輕質混凝土澆筑工法目前還不成熟,可采用預制輕質墻體或砌塊;需要開發符合造樓機工作特性的外模架固定方案,提高外模架剛度;完善混凝土澆筑工法,提高生產效率;研究鋼筋籠和格構樓板安裝定位工法,提高定位工作效率;優化工序銜接與公差配合,提高建造精度;制定工序檢查目錄和檢查流程,包括前工序基礎、本工序質量和后工序條件,制定工序自查與他查機制,提高工序效率;進一步優化工序用時和流水線機制,提高建造速度等。
項目組將抓緊制造面向市場的新型模板模架體系;并在足尺試驗示范建造平臺上選擇兩套典型位置戶型開展中試,為新造樓機定型、試驗示范工程建造和實際工程推廣提供更加詳實的數據和建造經驗。
二層剪力墻澆筑及模板模架整體提升獲得成功,標志著影響項目成功的主要難題已經攻克或關鍵問題已被發現,讓項目組對現場工業化建造的應用前景充滿了期待。同時也為我公司多元化發展探索出一條新途徑!
